Programa de mano de obra por oficio y semana
Saca de tus precios unitarios y tu cronograma cuántos jornales y cuántas personas de cada oficio necesita la obra, con el pico de personal.

¿Cuántos albañiles necesitas la tercera semana? Slabsz toma los jornales que paga cada precio unitario, los reparte en los días de su tarea del cronograma y te da el programa de mano de obra por oficio.
De dónde salen los jornales
Cuentan los renglones de mano de obra con unidad de tiempo, por persona u oficio. Una cuadrilla se abre por integrante, así cada oficio suma lo que le toca.

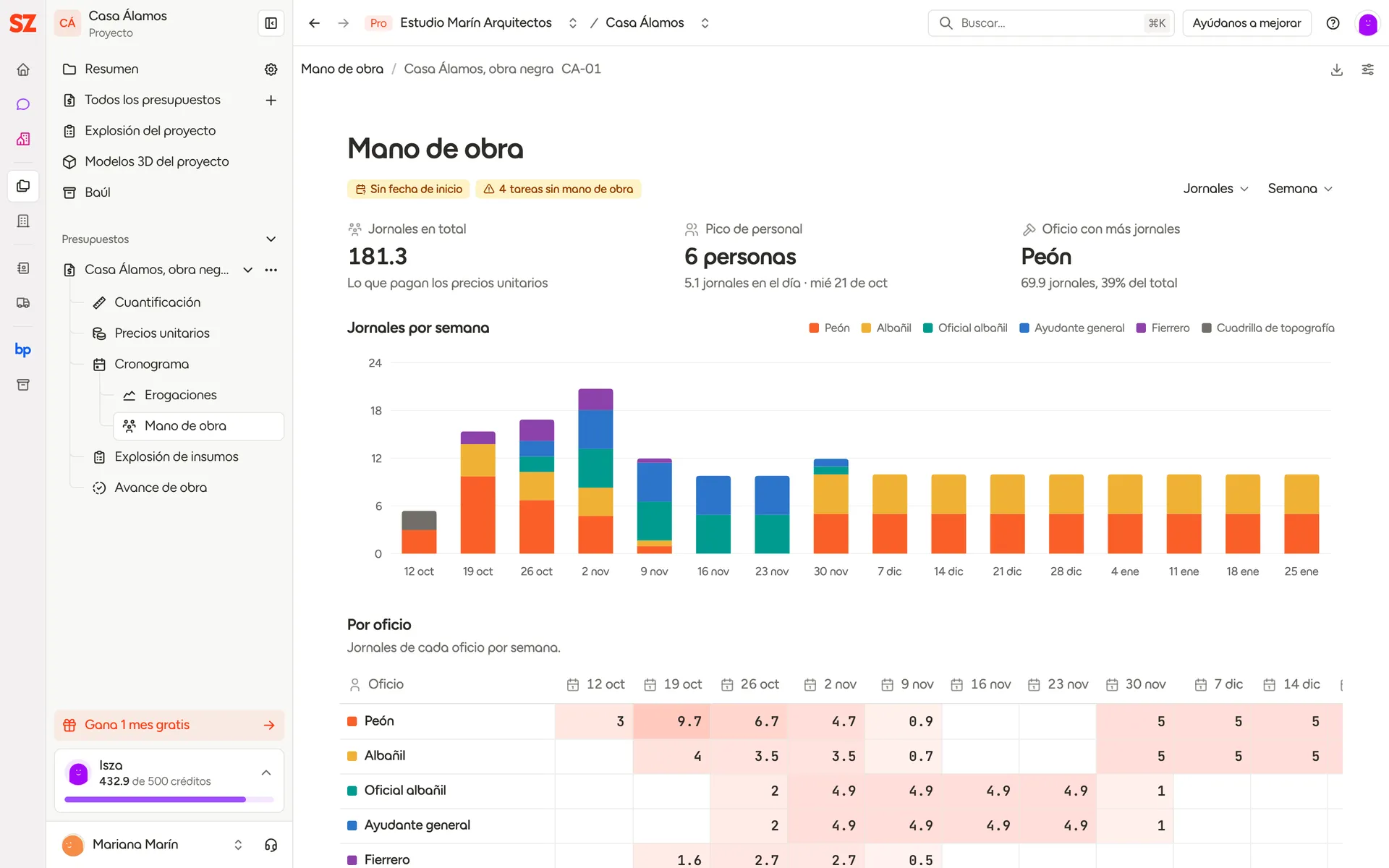

Qué ves
- Jornales en total
- Lo que pagan los precios unitarios de todas las tareas.
- Pico de personal
- El día con más gente en la obra.
- Oficio con más jornales
- El que más pesa en el programa.
- Histograma y tabla
- Una barra por periodo apilada por oficio y una tabla con cada oficio por periodo.
Cambia la Unidad entre Jornales y Personas (cuántas personas por día hábil hacen falta en promedio) y el Periodo entre semana y mes. Exporta a Excel o a PDF con la plantilla que elijas.
Baja el pico
Si una semana pide demasiada gente, mueve tareas en el cronograma o cambia sus cuadrillas. El programa se recalcula solo.
Te sirve para contratar a tiempo y para las licitaciones que piden el programa de utilización de mano de obra. Es del plan Pro, junto con el cronograma. Conoce el programa de mano de obra o lee la guía.
