Los cargos adicionales son los derechos e impuestos que el contratista paga por ejecutar una obra pública, como el 5 al millar de inspección y vigilancia, y se suman al final del precio unitario, sobre el precio que ya trae la utilidad. Así lo marca el artículo 220 del Reglamento de la Ley de Obras Públicas y Servicios Relacionados con las Mismas (RLOPSRM). Si los calculas sobre el costo directo, te quedas corto.
Esta guía explica qué cargos existen, hace la cuenta en pesos y muestra cómo se capturan en Slabsz.
Qué dice el reglamento
El artículo 220 del RLOPSRM define los cargos adicionales como erogaciones que el contratista hace porque una ley o una autoridad competente se lo exige con motivo de la obra: derechos, impuestos locales y federales, y gastos de inspección y supervisión. Tres reglas salen de ahí:
- Van después de la utilidad. Se aplican sobre el precio con indirectos, financiamiento y utilidad.
- No se les aplican los otros porcentajes. Los indirectos, el financiamiento y la utilidad no se calculan sobre los cargos adicionales.
- Solo entran los que manda una norma. Un cargo que nadie te cobra no se agrega al precio.
Los cargos más comunes
| Cargo | Tasa | De dónde sale |
|---|---|---|
| Inspección y vigilancia (5 al millar) | 0.5 % | Derecho de la Ley Federal de Derechos, artículo 191, por la vigilancia, inspección y control de la Secretaría de la Función Pública (hoy Secretaría Anticorrupción y Buen Gobierno). La dependencia lo retiene de cada estimación. |
| Capacitación ICIC (2 al millar) | 0.2 % | Aportación al Instituto de Capacitación de la Industria de la Construcción que muchas dependencias retienen cuando el contrato o las bases la incluyen. |
| Derechos estatales o municipales | Varía | Algunos estados y municipios cobran sus propios derechos de supervisión o inspección de obra. La tasa está en su ley de ingresos o en las bases de la licitación. |
Lee las bases de cada licitación
El 5 al millar aplica a los contratos de obra pública federal. El 2 al millar del ICIC y los derechos locales dependen de la dependencia, del estado y del contrato. Antes de agregar un cargo, confirma en las bases o en el modelo de contrato qué te van a retener y sobre qué importe.
En obra privada normalmente no llevan cargos adicionales: si tu cliente es una empresa o un particular, déjalos vacíos.
Ejemplo en pesos
Tomamos un concepto con $1,000.00 de costo directo, 12 % de indirectos, 1.5 % de financiamiento y 10 % de utilidad, con la fórmula en cadena del RLOPSRM. La cuenta completa está en cómo calcular la utilidad de una obra.
- 1
Calcula el precio con utilidad
$1,000.00 + $120.00 de indirectos + $16.80 de financiamiento + $113.68 de utilidad = $1,250.48
- 2
Suma los cargos
5 al millar (0.5 %) + 2 al millar (0.2 %) = 0.7 %
- 3
Aplica los cargos sobre el precio con utilidad
$1,250.48 × 0.7 % = $8.75
Qué pasa si los aplicas sobre el costo directo
Es el error más común. En una obra con $5,000,000.00 de costo directo y los mismos porcentajes:
| Cargos sobre el precio con utilidad | Cargos sobre el costo directo | |
|---|---|---|
| Base de los cargos | $6,252,400.00 | $5,000,000.00 |
| Cargos adicionales (0.7 %) | $43,766.80 | $35,000.00 |
| Lo que dejas de cobrar | $8,766.80 |
La dependencia te va a retener el 5 al millar sobre cada estimación, que se paga a precio unitario completo. Si tu precio no lo recupera, esos $8,766.80 salen de tu utilidad.
Si la dependencia pide que el cargo cubra su propia retención
La retención se calcula sobre el importe de la estimación, y ese importe ya incluye el cargo. Si tus bases piden recuperar el derecho exacto, el porcentaje queda en 0.5 % ÷ (1 − 0.5 %) = 0.5025 %. Slabsz aplica la tasa que escribas, así que en ese caso captura 0.5025.
Cómo se capturan en Slabsz

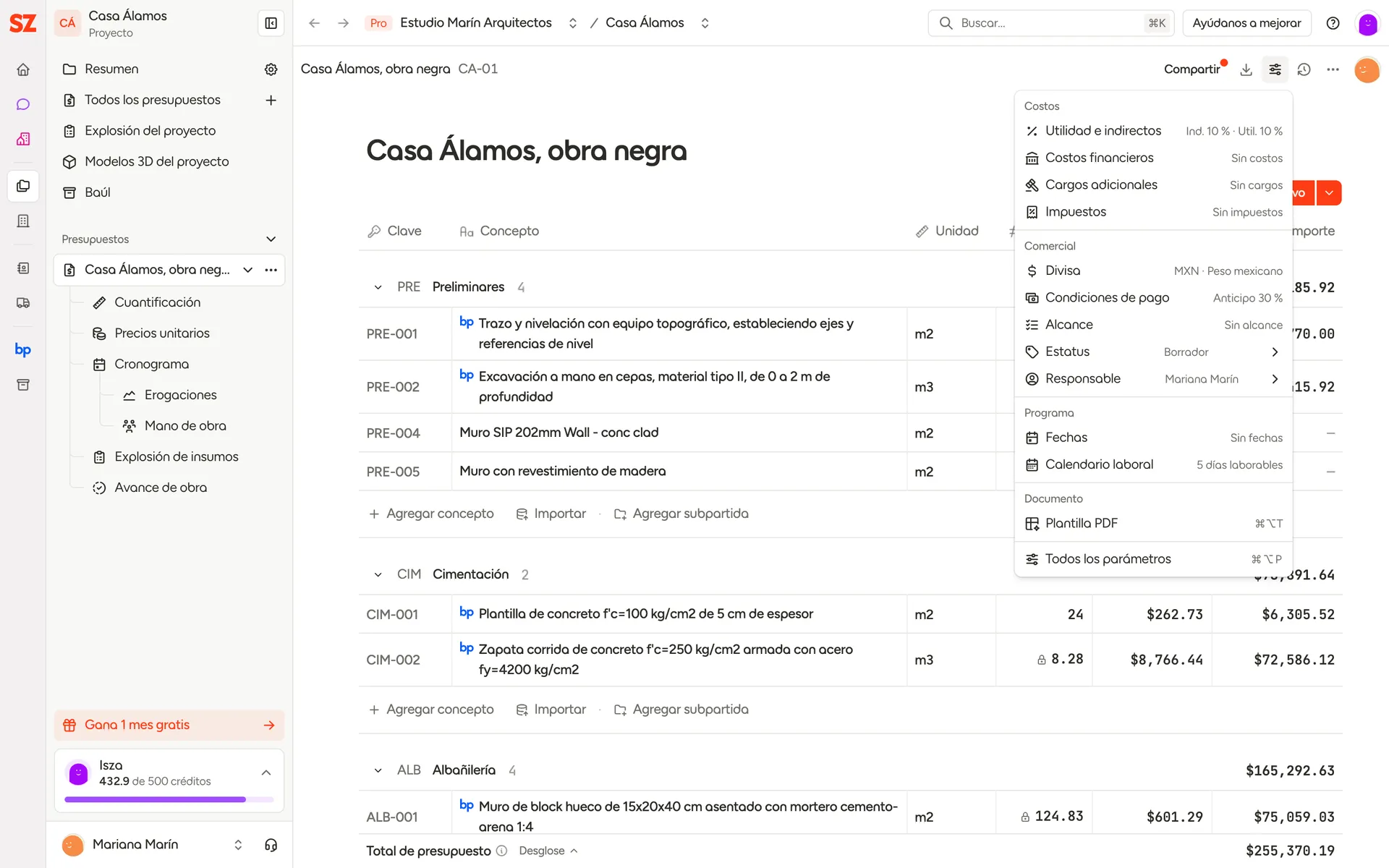

Los cargos adicionales se definen por presupuesto en Parámetros › Cargos adicionales, dentro del grupo Precios unitarios. Llegas desde el menú Parámetros de la barra del presupuesto, en la sección Costos. Abre un presupuesto.
- 1

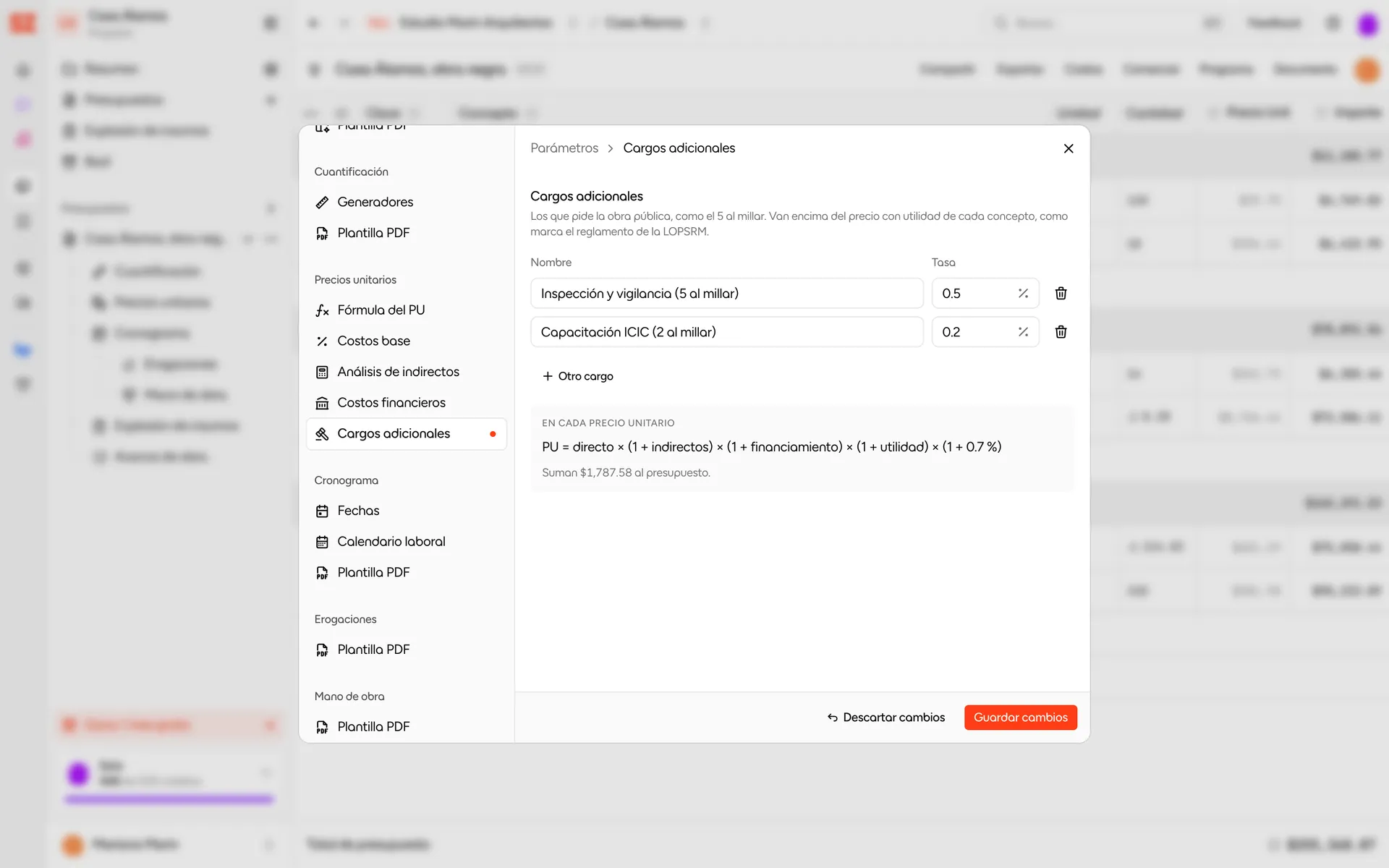

Abre Cargos adicionales
En la barra del presupuesto abre Costos y elige Cargos adicionales. El menú te dice si el presupuesto todavía no tiene cargos.
- 2
Agrega los comunes con un clic
Los botones Inspección y vigilancia (5 al millar) (0.5 %) y Capacitación ICIC (2 al millar) (0.2 %) los agregan con su nombre y su tasa. Si el cliente del proyecto está marcado como de Gobierno y el presupuesto no tiene cargos, Slabsz te los sugiere juntos con Agregar los dos.
- 3
Agrega los locales con Otro cargo
Otro cargo agrega un renglón para escribir el nombre y la Tasa en porcentaje. Caben hasta 10 cargos de hasta 20 % cada uno.
- 4
Revisa y guarda
Abajo ves la fórmula En cada precio unitario con la suma de tus cargos y cuánto suman al presupuesto. Guarda con Guardar cambios.
Los cargos aplican igual a todos los conceptos del presupuesto: no se cambian por concepto. Si el cliente es de gobierno, márcalo con el sector Gobierno en sus datos para que Slabsz te haga la sugerencia. Ver clientes de gobierno. Un owner o admin también puede dejar cargos por defecto para los presupuestos nuevos en Configuración › Presupuestos.
Dónde aparecen los cargos
| Lugar | Cómo aparecen |
|---|---|
| Análisis del precio unitario | En Precio unitario global, el renglón Cargos adicionales con la suma de las tasas y su monto, después de la utilidad |
| Total del presupuesto | En el desglose junto a Total de presupuesto, el renglón $ cargos adicionales |
| Excel del presupuesto Pro | En el análisis de cada precio unitario, el renglón CARGOS ADICIONALES con su porcentaje, entre la utilidad y el precio unitario |
| Enlace para tu cliente | En Cargos del precio unitario, solo si el enlace tiene activo el permiso Indirectos y utilidad |
Por defecto, tu cliente no ve tus porcentajes en el enlace compartido: solo los ve si al compartir activas Indirectos y utilidad. Ver compartir un presupuesto.
Cuando el presupuesto se envía o se aprueba, sus cargos quedan fijos junto con el resto de sus condiciones. Para cambiarlos tienes que regresarlo a borrador.
Antes de entregar tu propuesta
- Confirma la lista de cargos contra las bases de la licitación. Ni uno de más ni uno de menos.
- Revisa que vayan al final. Si tu formato los muestra antes de la utilidad, la utilidad se está calculando sobre ellos y el artículo 220 lo prohíbe.
- Separa los cargos de los impuestos. El IVA no es un cargo adicional: se aplica al subtotal del presupuesto, en Parámetros › Impuestos.
- Mira la inversión del año. Si te interesa la obra pública, revisa cuánto se invertirá en 2027 y cómo vienen las licitaciones.
Sigue leyendo
En cadena o sobre el costo directo, con números.
Factor de salario real (FSR)Lo que de verdad cuesta tu mano de obra.
Definición de precio unitarioTodas las piezas del precio, con su artículo del reglamento.
Análisis de precios unitariosConceptos de referencia con su desglose completo.
Fuentes
- Reglamento de la Ley de Obras Públicas y Servicios Relacionados con las Mismas, artículos 212, 214, 219 y 220.
- Ley Federal de Derechos, artículo 191 (derecho del cinco al millar sobre cada estimación).
- Lineamientos del cinco al millar publicados en el DOF el 16 de febrero de 2024.
