Programa de obra: cómo hacerlo y calcular la ruta crítica

Cómo hacer un programa de obra: duraciones desde el rendimiento, dependencias con desfase, holgura y ruta crítica en construcción con un ejemplo calculado a mano.

Guías10 min de lecturaActualizado el 12 de octubre de 2026

Un programa de obra se hace en cuatro pasos: sacas la duración de cada concepto de su rendimiento, unes las tareas con dependencias, calendarizas con los días que sí se trabaja y calculas la ruta crítica. La ruta crítica es la cadena de tareas sin holgura: si una se atrasa, la obra entera termina después. Abajo va el método con un ejemplo de siete tareas calculado a mano y, al final, cómo lo hace el cronograma de obra de Slabsz.

Paso 1: la duración sale del rendimiento

La duración de una tarea no se adivina. Ya está escondida en el análisis de precio unitario: el rendimiento de la mano de obra dice cuántas jornadas consume cada unidad de obra. Multiplícalo por la cantidad y divide entre las cuadrillas que vas a meter:

Duración9.9 jornadas=Cantidad del concepto18 m³×Rendimiento0.55 jor/m³÷Cuadrillas1
Excavación a mano en cepas: 18 m³ con un peón que saca 1.8 m³ por jornada.

Si el rendimiento no viene en jornadas, conviértelo antes. Las equivalencias que usa Slabsz son:

Unidad del insumoJornadas que vale
Jornada (jor), día o turno1
Hora (hra) u hora hombre (hh)1/8
Semana6
Quincena13
Mes26

Un insumo de 0.8 horas por m² son 0.1 jornadas por m². Las unidades que no son de tiempo (m², pieza, lote) no dan duración: un destajo por m² o un subcontrato por lote necesitan que pongas su duración a mano.

Cuando un concepto tiene varios insumos de tiempo (albañil, peón, revolvedora), manda el que más jornadas suma. Si el peón suma 30 jornadas y el albañil 15, la tarea dura lo del peón, porque el albañil puede acabar antes pero el concepto no.

Las cuadrillas acortan la tarea, pero no cambian los jornales: dos cuadrillas hacen las mismas 30 jornadas en la mitad de días. El costo es el mismo. Lo que sube es la gente en obra, y eso se revisa en el programa de mano de obra.

Paso 2: las dependencias y el desfase

Cada tarea depende de otra de una de cuatro formas:

TipoQué significaEjemplo
Fin → Inicio (FS)Empieza cuando termina la otraLos muros arrancan cuando acaba la cimentación
Inicio → Inicio (SS)Empieza cuando empieza la otraLas tuberías en muros arrancan con los muros
Fin → Fin (FF)Termina cuando termina la otraLa limpieza termina con la pintura
Inicio → Fin (SF)Termina cuando empieza la otraRara en obra: el bombeo provisional termina cuando arranca el drenaje definitivo

El desfase es el tiempo de espera entre las dos. Un colado necesita días de curado antes de cargar encima: eso es un Fin → Inicio con desfase positivo. Un desfase negativo es un adelanto: la otra tarea arranca antes de que termine la primera.

Casi todo un programa de obra se arma con Fin → Inicio. El Inicio → Inicio con desfase es lo que hace que las fases se encimen, como pasa en una obra real.

Paso 3: el ejemplo, cálculo hacia adelante

Una casa chica, en días hábiles:

TareaDuraciónDepende de
A. Trazo y nivelación2
B. Excavación de cepas6A, Fin → Inicio
C. Cimentación8B, Fin → Inicio
D. Muros de block10C, Fin → Inicio con 2 días de curado
E. Tuberías en muros6D, Inicio → Inicio con 4 días
F. Losa de azotea7D, Fin → Inicio
G. Aplanados9F y E, Fin → Inicio

El cálculo hacia adelante da lo más temprano que puede empezar (inicio temprano) y terminar (fin temprano) cada tarea. Se cuenta en días transcurridos desde el arranque: una tarea que empieza en 0 y dura 2 termina en 2.

Fin temprano=Inicio temprano+Duración
El inicio temprano es el mayor de lo que permiten todas las flechas que llegan a la tarea.
  • A empieza en 0 y termina en 2.
  • B empieza al terminar A: de 2 a 8. C, de 8 a 16.
  • D espera el fin de C más 2 días de curado: de 18 a 28.
  • E empieza 4 días después del inicio de D: de 22 a 28.
  • F empieza al terminar D: de 28 a 35.
  • G depende de F (termina en 35) y de E (termina en 28). Manda la más tardía: de 35 a 44.

La obra dura 44 días hábiles.

Paso 4: cálculo hacia atrás, holgura y ruta crítica

Ahora se recorre de la última tarea a la primera para saber lo más tarde que puede terminar cada una sin mover el día 44 (fin tardío) y lo más tarde que puede empezar (inicio tardío). La diferencia con el cálculo hacia adelante es la holgura.

Holgura=Fin tardío−Fin temprano
  • G debe terminar en 44, así que su inicio tardío es 35.
  • F y E deben terminar antes de que empiece G: fin tardío 35 para las dos. F termina en 35 de todos modos, así que no tiene holgura. E termina en 28: tiene 7 días.
  • D tiene dos sucesoras. Por F debe terminar en 28. Por E, debe empezar 4 días antes del inicio tardío de E (29 − 4 = 25), o sea terminar en 35. Manda la más estricta: 28.
  • C debe terminar 2 días antes del inicio tardío de D (18 − 2 = 16). B en 8 y A en 2.
TareaInicio tempranoFin tempranoInicio tardíoFin tardíoHolgura
A. Trazo02020
B. Excavación28280
C. Cimentación8168160
D. Muros182818280
E. Tuberías222829357
F. Losa283528350
G. Aplanados354435440

La ruta crítica es A, B, C, D, F y G. Las tuberías pueden atrasarse hasta 7 días sin mover la entrega. Si quieres terminar antes, tienes que acortar una tarea crítica (más cuadrillas en muros o en losa) o ponerla en paralelo con otra. Meter más gente en las tuberías no adelanta nada.

Fíjate en el desfase de curado: también se descuenta hacia atrás. Si lo olvidas, la cimentación parecería tener 2 días de holgura que no tiene.

Paso 5: el calendario laboral y los feriados

Los 44 días son hábiles, no naturales. Para pasarlos a fechas necesitas el calendario de la obra:

  • Días laborables de la semana. No es lo mismo trabajar de lunes a viernes que de lunes a sábado.
  • Feriados de ley (artículo 74 de la Ley Federal del Trabajo): Año Nuevo, el primer lunes de febrero, el tercer lunes de marzo, el 1 de mayo, el 16 de septiembre, el tercer lunes de noviembre, Navidad y el 1 de octubre cada seis años, cuando cambia el gobierno federal.
  • Costumbre en obra: Jueves y Viernes Santo, el 3 de mayo (Día de la Santa Cruz) y el 12 de diciembre.
  • Otros días sin trabajo: paros, la fiesta del pueblo, días de lluvia que ya sabes que vienen.

Con el ejemplo, arrancando el lunes 9 de noviembre de 2026:

CalendarioTermina
Lunes a sábado, sin feriadosmartes 29 de diciembre de 2026
Lunes a sábado, con el 16 de noviembre y el 25 de diciembrejueves 31 de diciembre de 2026
Lunes a viernes, con los mismos feriadosmartes 12 de enero de 2027

Dos semanas de diferencia por el mismo programa. Por eso el plazo que firmas con el cliente se revisa contra el calendario, no contra la suma de duraciones.

Cómo se hace en Slabsz

En Slabsz el programa de obra es el Cronograma de cada presupuesto, del plan Pro. Hace los cinco pasos de arriba con los datos que ya capturaste en los precios unitarios.

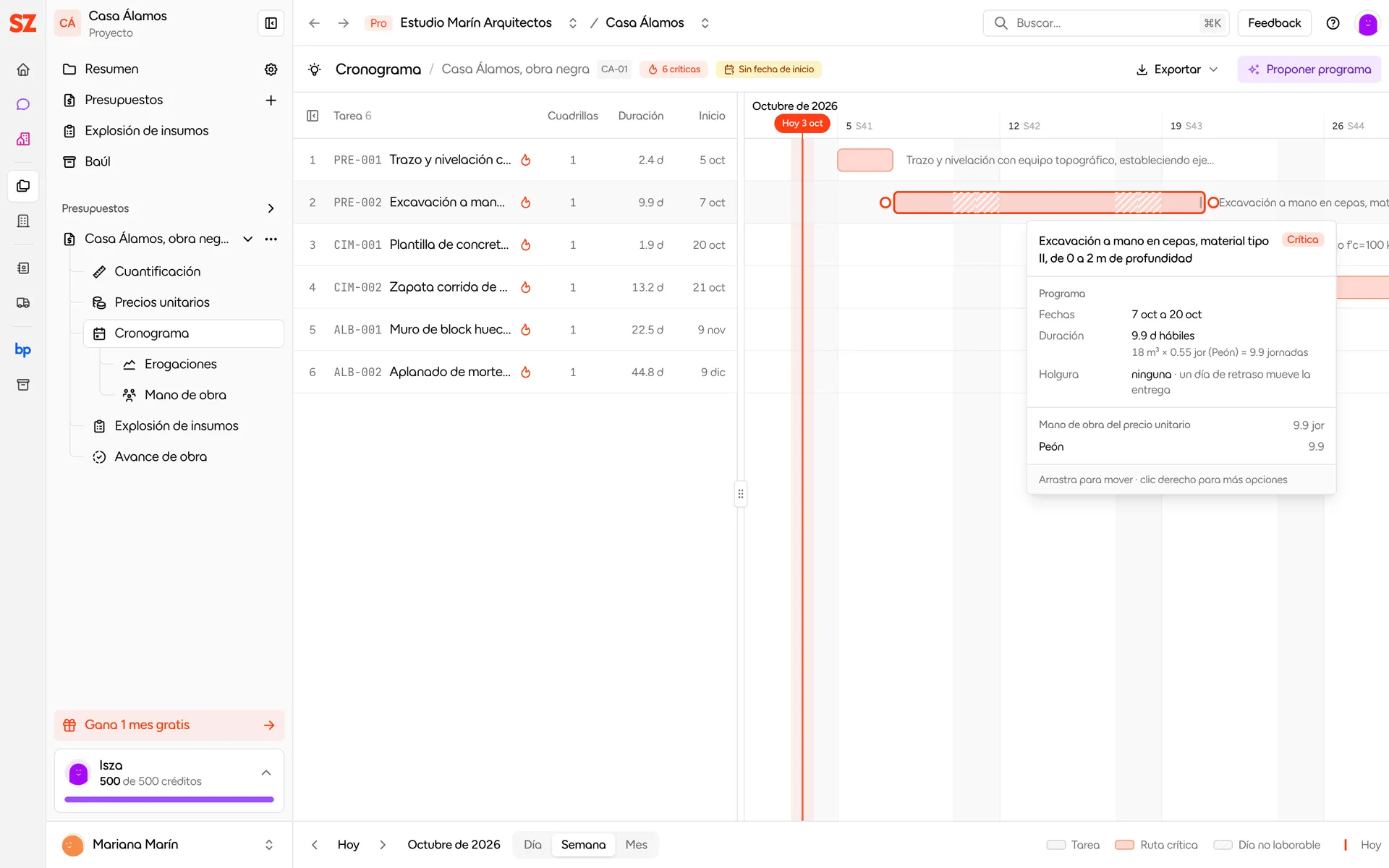

El tooltip de cada barra trae la cuenta: 18 m³ × 0.55 jor (Peón) = 9.9 jornadas, y su holgura.
  1. 1

    Genera las tareas

    Abre tu presupuesto, entra a Cronograma y presiona Generar desde N conceptos. Cada concepto se vuelve una tarea y su duración sale del renglón de mano de obra o equipo por tiempo que más jornadas suma, con las equivalencias de la tabla del paso 1. Una tarea sin insumo de tiempo sale como Sin rend.: estira su barra para darle duración.

  2. 2

    Pon el calendario y las fechas

    En Parámetros, grupo Cronograma: Fechas (inicio de obra y entrega) y Calendario laboral, con los días de la semana, Marcar los de ley para los feriados y los días de costumbre en obra que quieras parar.

  3. 3

    Une las tareas

    Arrastra desde el punto de una barra hasta otra tarea. Haz clic en la flecha para elegir Fin → Inicio, Inicio → Inicio o Fin → Fin y su Desfase en días hábiles (también negativo, para un adelanto). Slabsz no deja cerrar un círculo entre tareas.

  4. 4

    Ajusta cuadrillas

    En la lista de tareas, Una cuadrilla más o Una cuadrilla menos (mínimo media cuadrilla). La duración se divide entre ellas.

Mientras una tarea no tenga flechas ni fecha fija, Slabsz la pone detrás de la anterior en el orden del presupuesto. Por eso un programa recién generado es una sola fila y todas sus tareas salen críticas. En cuanto unes tareas en paralelo, aparece la holgura.

La ruta crítica y la holgura se calculan solas, igual que en el ejemplo: hacia adelante, hacia atrás y con el desfase descontado en los dos sentidos. El botón N críticas de la barra de vista, bajo el título, la resalta. El tooltip de cada barra y el panel que se abre al hacer clic en una tarea dicen si es crítica o cuánta Holgura tiene. Si pones fecha de entrega, una línea punteada la marca y la barra de vista te avisa cuántos días te pasas.

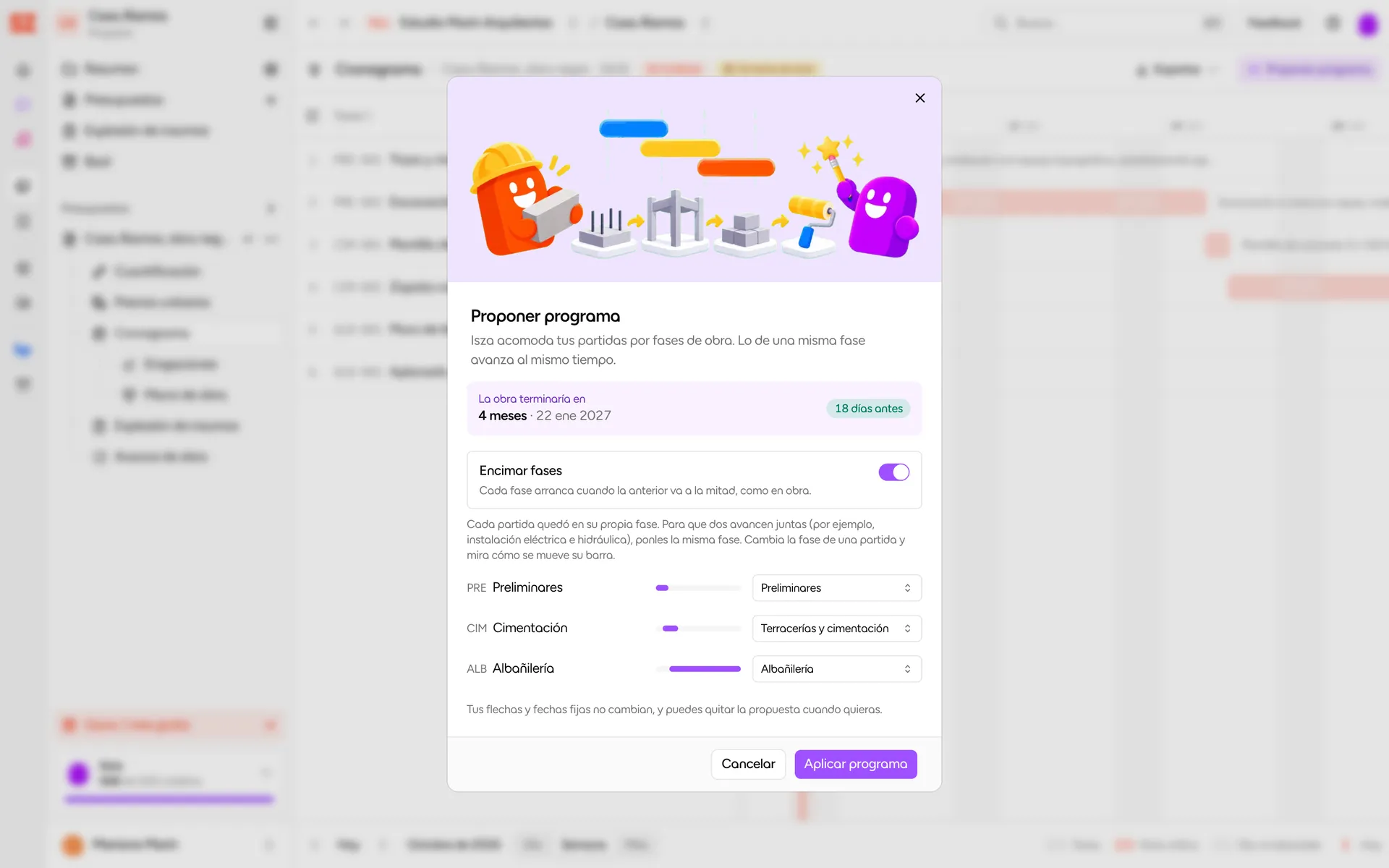

Proponer programa con Isza

Si no quieres unir tarea por tarea, Proponer programa acomoda las partidas por fases de obra: Preliminares, Demoliciones y retiros, Terracerías y cimentación, Estructura, Albañilería, Instalaciones, Acabados y carpinterías, y Exteriores y limpieza. Las partidas de una misma fase avanzan al mismo tiempo y las tareas de cada partida van en fila.

Antes de aplicar ves en qué fecha terminaría la obra y si cabe en la entrega.

Con Encimar fases encendido, cada fase arranca cuando la anterior va a la mitad: es un Inicio → Inicio con desfase, como el de las tuberías del ejemplo. Apagado, cada fase espera a que termine la anterior. Aplicar programa crea las flechas y los hitos de inicio y fin de cada fase sin tocar tus flechas ni tus fechas fijas, y Quitar borra solo lo que creó. Las partidas que no se reconocen por su nombre las ubica Isza, y eso usa créditos.

Exportar el programa

Exportar (el ícono de descarga) › Exportar PDF descarga el programa con el diagrama de barras y la ruta crítica, con la regla de fechas por semana o por mes según el zoom que tengas. El diseño sale de la plantilla de Parámetros › Cronograma › Plantilla PDF. Necesitas el permiso Exportar PDF y Excel. El cronograma no importa ni exporta archivos de Project o de Excel.

Del mismo programa salen el programa de erogaciones, el programa de mano de obra y, ya en obra, el avance real contra lo programado.

Errores comunes

  • Duraciones a ojo. Si el programa no sale del rendimiento, el precio unitario y el programa dicen cosas distintas, y uno de los dos está mal.
  • Todo en Fin → Inicio. La obra real encima tareas. Un programa en fila es más largo de lo que va a durar y no deja ver la holgura.
  • Olvidar el curado. Sin desfase, la losa se carga al día siguiente del colado en el papel.
  • Sumar días naturales. Los fines de semana y los feriados no son holgura.
  • Meter gente donde no es crítico. Más cuadrillas en una tarea con holgura cuestan lo mismo y no adelantan la entrega.
